11月15日,离2015年仅剩50天,目标任务有待完成。此时此刻,面临时间紧和任务重双重压力。项目经理张捷召集全体职工召开“大干50天,确保年度目标任务”生产动员会,一是把紧迫感传达给每位职工;二是希望大家团结一致、齐心协力想办法、定措施,做最后的冲刺,确保年度目标任务顺利完成。集团公司副总工罗朝基、公司副经理兼六标项目经理部常务副经理胡鹤参加此次会议,希望我部在2014年最后的50天里后进赶超先进,创造逆转奇迹。
动员会后,项目领导倒排施工计划,加大征拆力度,多开作业面,为施工营造良好的外部环境,向各协作队伍下达目标任务书,力催协作队伍增加人员、设备,号召广大党员同志发挥先锋模范作用,带头值班、蹲点、联络、落实解决施工中存在的问题,掀起大干快上新高潮,力争日产值达到100万。全体员工为了共同的目标而努力,工地现场营造出了全面开花的氛围,真正掀起了大干快上新局面。

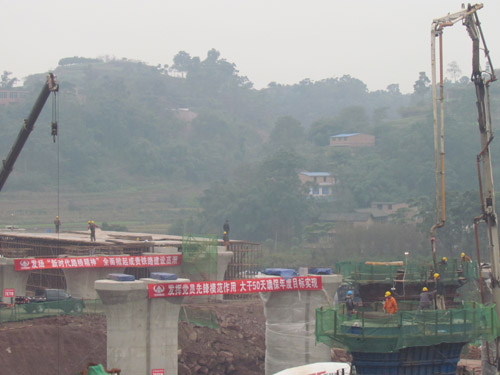

隧道施工由于不受天气影响,抢抓隧道工程,才能稳步推进工程进度,完成年度目标任务,目前,豆子湾隧道平均每天进尺3米,皂桷磅隧道平均每天进尺1.6米,佛界山隧道经过抢赶工期已于12月2日正式进洞施工,每天进尺0.8米。宜宾车站一号桥正在搭设现浇支架,计划在12月底完成4、5线第七跨箱梁浇筑。宜宾车站二号桥也正在进行16-22号高墩的施工。

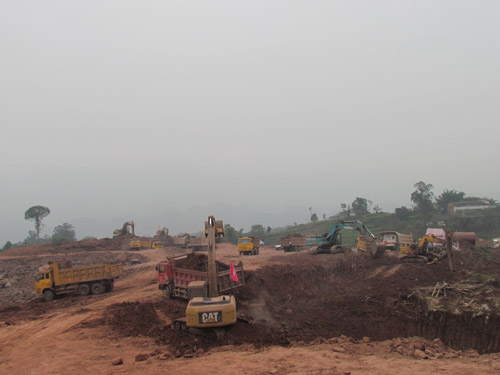

经过长达7个月的征地拆迁工作,位于宜宾市翠屏区赵场街道办建设处境内的宜宾东站二期120亩用地终于在11月8日得以正式交付,路基二队立即进场施工,由于受前期征地拆迁影响,于11月20日才正式大量开挖土石方。总的施工计划为8个月,共计划完成150万方。据统计,平均每天施工设备有9台挖机、24台自卸车、1台推土机、1台装载机、1台炮机,日产值约1.5万方,截止12月6日,累计开挖约15万方。计划在12月31日前完成50万方,并即时启动边坡防护。路基一队开挖土石方也在稳步跟进,平均每日开挖约7000方。
我司抓紧仅剩的22天宝贵时间,继续发扬战天斗地和团队协作精神,争取在2014年的最后一个月里收获丰硕的果实。
