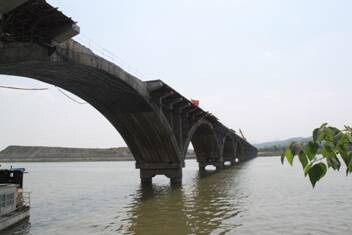

夹江县的青衣江大桥全长为650米,于1973年建成通车,至今已运营40余年,受到汶川地震和芦山地震的影响,经省交通厅评估,属四类危桥,维修加固迫在眉睫。
桥梁公司特种工程分公司依托公司平台中标后及时组建夹江县青衣江大桥加固改造工程项目部,于2013年12月17日进场,与各级各部门通力合作,加班加点,使得青衣江大桥加固工作有序进行。

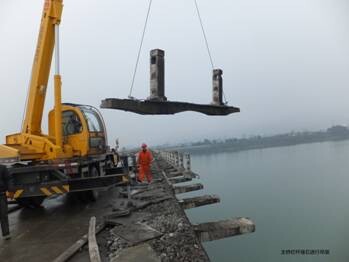

此次加固改造项目总投资1884万元,合同造价1423万元,合同工期为11个月,主要施工内容为桥梁基础采用抛石防护处理;主桥拱圈拱脚采用钢架砼加固、拱腹采用粘贴钢板加固等工程。截至目前,已完成了合同造价的98%,累计1390万元。完成了光缆线临时支架、原结构砼拆除、裂缝修补、粘贴钢板、石笼防护抛石、主桥主拱圈加固、全桥盖梁及接长段现浇、主桥桥面板现浇及引桥48块空心板预制。下一步工作将进行引桥预制空心板安装工作及桥面铺装、安装灯具栏杆等施工。
在不断总结完善传统加固施工技术的同时,该项目人员也积极创新变革,研究运用新工艺、新技术。在青衣江大桥的加固项目中,使用腹板钢板粘贴定位船支架拼装,打破了传统的工艺,安全性更高,可控性强,成本低;主拱圈拆除采用被动网,安全可靠性增强,质量得到保障。新工艺的运用与掌握不断提高了公司在行业的影响力,为公司进一步拓展桥梁维修加固市场奠定了基础。同时项目通过挖掘项目潜力和二次经营,利用技术创新和优化方案设计等措施,积极协调各方关系,共办理工程变更五个,累计金额约300万元,目前已得到业主和地方政府的认可,圆满贯彻了分公司投标时的经营策略。
桥梁建设,展现的不仅仅是一座城市交通建设的成就,它更是承载着人民的生活、见证着城市的变迁。项目施工虽然受到业主施工资金不到位的制约,但特种工程分公司将加强与业主的沟通,力争项目资金尽快到位,同时发扬攻坚克难、甘于奉献、勇于胜利的新时代路桥精神,抓重点、攻难点、保节点,确保按时交付夹江人民优质高效的青衣江大桥!为塑造“高信誉、高品质、管理卓越”的“川桥”品牌贡献“川桥特司”力量!
